За что любят наш блог? За то, что у нас крутые внутренние процессы и за то, что мы время от времени рассказываем, как построить такие же. Сегодня рецепт приготовления диаграммы Ганта для проекта.
Диаграмма запуска проекта за 3 минуты
Сибирикс

Диаграмма запуска проекта за 3 минуты

За что любят наш блог? За то, что у нас крутые внутренние процессы и за то, что мы время от времени рассказываем, как построить такие же. Сегодня рецепт приготовления диаграммы Ганта для проекта
Делается прямо в Google Docs. После построения можно вставлять в коммерческое предложение. График строится исходя из того, что над проектом работает один дизайнер и команда из двух разработчиков/верстальщиков.

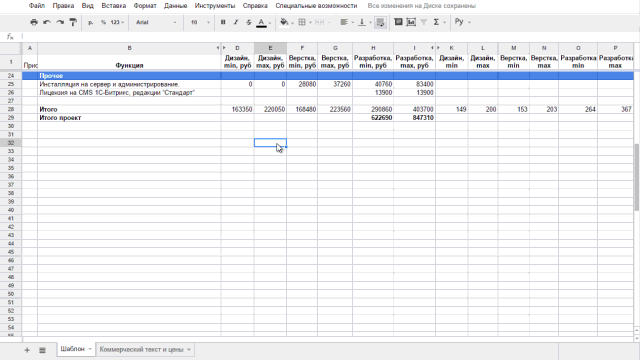

Готовим «каркас» для будущих расчетов.

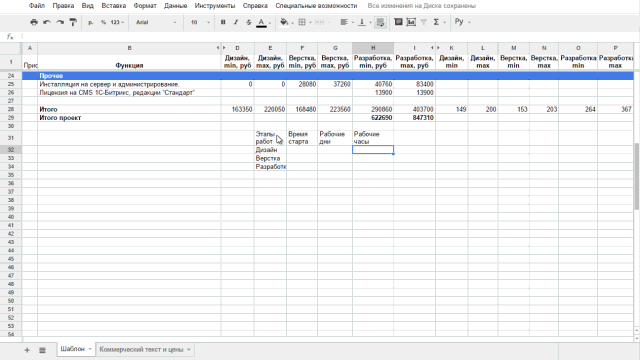

Вписываем оценочные рабочие часы (берем оптимистичный прогноз). В данном случае это приблизительная оценка и ювелирная точность прогноза не так важна. Когда смета окончательно утвердится, будет составлен детальный таймлайн на каждый микроэтап, тогда и будут понятны точные сроки.

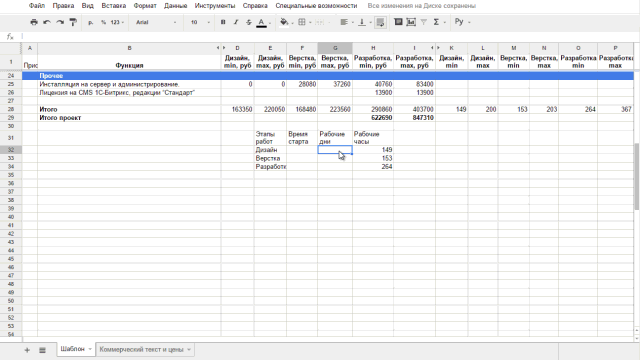

Рассчитываем рабочие дни. Там, где один ответственный, делим часы на 8, где пара (команда разработчиков) — на 16.

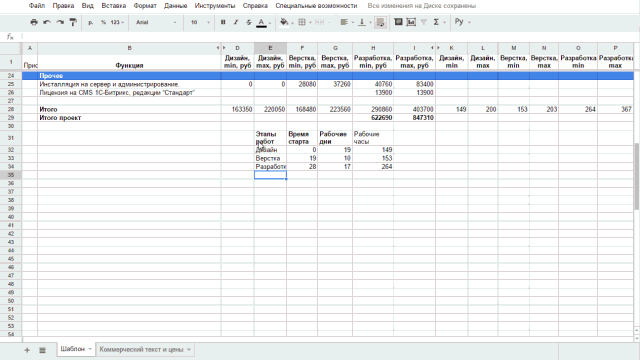

Подсчитываем дату старта каждого этапа. Предполагаем, что этапы следуют неразрывно друг за другом (акты вовремя подписываются, оплаты вовремя проходят, заказчик не переносит даты демонстраций и т.д.).
На основе таблицы строим финальный график, немного подкручиваем оформление (по вкусу).
Готово, можно брать и вставлять в коммерческое предложение. Три минуты — и у заказчика наглядный график запуска проекта.
